La carrera eólica de Cantabria tiene tres parques en la recta de llegada
Las obras en El Escudo empezaron en junio y el Gobierno regional espera que otros dos, en Aguayo y Molledo, estén en funcionamiento durante esta legislatura
Tras casi dos décadas sin desarrollar ni un solo parque eólico, Cantabria ha pisado el acelerador y cuenta con quince proyectos en marcha y ... en diferentes etapas de tramitación, tres de ellos en la recta final y con muchas opciones de estar en funcionamiento durante esta legislatura, según los cálculos del Gobierno autonómico.

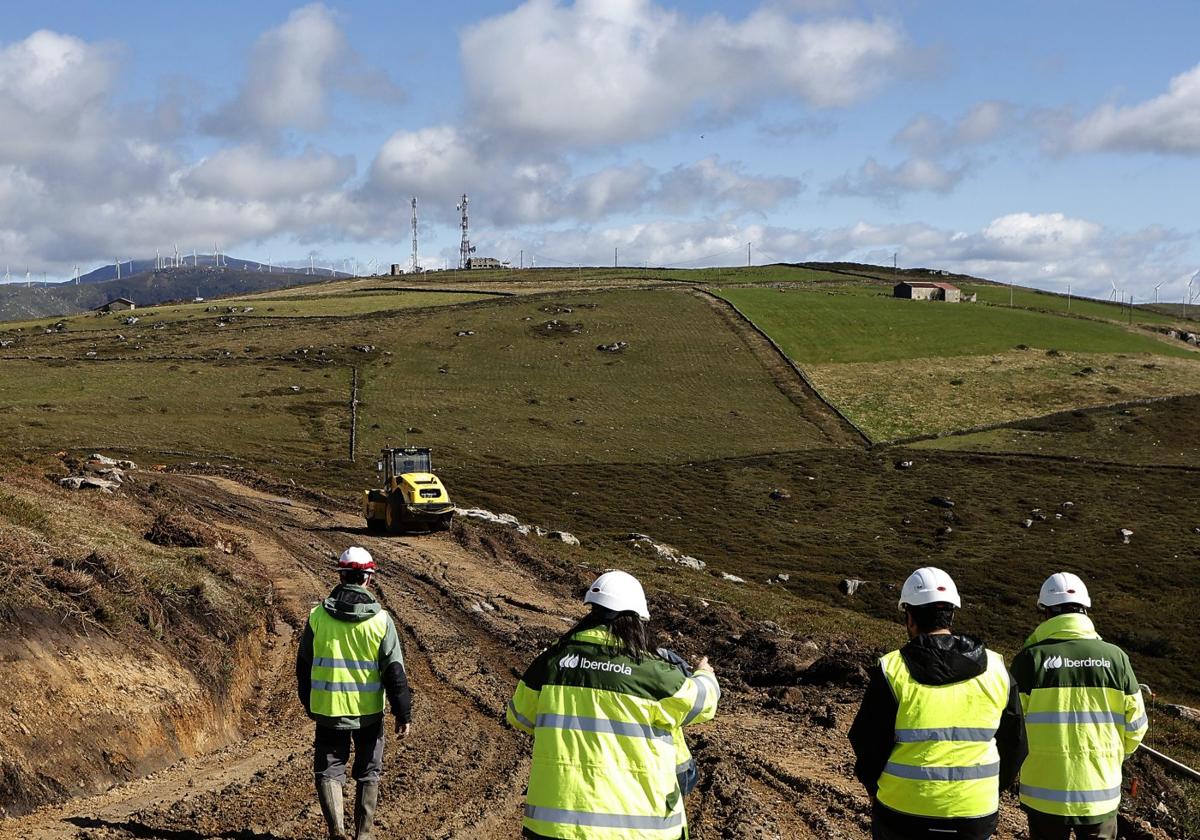

El más avanzado, ya en obras, es el de El Escudo, de iniciativa estatal. Después de cinco años de papeleo en los despachos, las primeras máquinas comenzaron a trabajar el pasado 17 de junio en la pedanía de San Martín de Quevedo (Molledo). En total, se levantarán 24 aerogeneradores de 84 metros de altura y un diámetro de pala de 136 metros. El primero de ellos podrá verse en pie la próxima primavera si se cumplen las previsiones de la empresa.
Los otros dos parques más inmediatos son los de Campo Alto (Molledo) y La Costana (Aguayo), que ya tienen la autorización de construcción de la Consejería de Industria y están pendientes de que la Crotu apruebe su tramitación urbanística. La expectativa es que ambos puedan estar en marcha en los próximos tres años, antes de las próximas elecciones. Casi en paralelo hay otros tres desarrollos eólicos (Somaloma, Alsa y Cuesta Mayor), también de tramitación autonómica, que se encuentran en su misma fase avanzada, pero cuya entrada en funcionamiento se demorará más allá de esta legislatura.
Los 15 parques eólicos en marcha en Cantabria
Somaloma
Ubicación: Valdeprado, Campoo de Enmedio y Valdeolea. Iniciativa: Regional. Molinos: 9. Potencia: 43,2 megavatios. Inversión: 30 millones. En qué fase está: Ya tiene la autorización de construcción de Industria y pendiente de que la Crotu apruebe su tramitación urbanística.
Alsa
Ubicación: Molledo, Yuso y Aguayo. Iniciativa: Regional. Molinos: 4. Potencia: 20 megavatios. Inversión: 33 millones. En qué fase está: Ya tiene la autorización de construcción de Industria y pendiente de que la Crotu apruebe su tramitación urbanística.
Cuesta Mayor
Ubicación: Santiurde, Aguayo, Molledo y Yuso. Iniciativa: Regional. Molinos: 6. Potencia: 30 megavatios. Inversión: 23 millones. En qué fase está: Ya tiene la autorización de construcción de la Consejería de Industria y pendiente de que la Crotu apruebe su tramitación urbanística.
Los 15 parques eólicos en marcha en Cantabria
Campo Alto
Ubicación: Molledo. Iniciativa: Regional. Molinos: 6. Potencia: 27 megavatios. Inversión: 29 millones. En qué fase está: Ya tiene la autorización de construcción de Industria y pendiente de que la Crotu apruebe su tramitación urbanística. Se espera que esté en funcionamiento esta legislatura.
La Costana
Ubicación: Aguayo. Iniciativa: Regional. Molinos: 3. Potencia: 13,5 megavatios. Inversión: 25 millones. En qué fase está: Ya tiene la autorización de construcción de Industria y pendiente de que la Crotu apruebe su tramitación urbanística. Se espera que esté en funcionamiento esta legislatura.
Sierra Zalama*
Ubicación: Soba. Iniciativa: Regional. Molinos: 7. Potencia: 7,4 megavatios. Inversión: No concretada. En qué fase está: Etapa inicial. Solo cuentan con autorización administrativa previa, además de los permisos de acceso y conexión. A la espera de la declaración de impacto
Los 15 parques eólicos en marcha
Olea*
Ubicación: Valdeolea, Campoo de Enmedio y SusoIniciativa: Regional. Molinos: 12. Potencia: 41,6 megavatios. Inversión: No concretada. En qué fase está: Etapa inicial. Solo cuentan con autorización administrativa previa, además de los permisos de acceso y conexión. A la espera de la declaración de impacto ambiental.
Cotillo*
Ubicación: Campoo de Enmedio y Valdearroyo. Iniciativa: Regional. Molinos: 8. Potencia: 27,7 megavatios. Inversión: No concretada. En qué fase está: Etapa inicial. Solo cuentan con autorización administrativa previa, además de los permisos de acceso y conexión. A la espera de la declaración de impacto ambiental.
Piruquito
Ubicación: Embalse del Juncal y Las Nieves, en Guriezo. Iniciativa: Estatal. Molinos: 11. Potencia: 54 megavatios. Inversión: No concretada. En qué fase está: Fase muy inicial, ni siquiera tiene la primera autorización del Ministerio de Industria.
Los 15 parques eólicos en marcha
Henestrosas*
Ubicación: Valdeolea. Iniciativa: Regional. Molinos: 5. Potencia: 17,3 megavatios. Inversión: No concretada. En qué fase está: Etapa inicial. Solo cuentan con autorización administrativa previa, además de los permisos de acceso y conexión. A la espera de la declaración de impacto ambiental.
Morosos*
Ubicación:Valdeolea, Valdeprado del Río y Valderredible.Iniciativa: Regional. Molinos: 14. Potencia: 48,5 megavatios. Inversión: No concretada. En qué fase está: Etapa inicial. Solo cuentan con autorización administrativa previa, además de los permisos de acceso y conexión. A la espera de la declaración de impacto ambiental.
Ornedo*
Ubicación:ValdeoleaIniciativa: Regional. Molinos: 3. Potencia: 10,4 megavatios. Inversión: No concretada. En qué fase está: Etapa inicial. Solo cuentan con autorización administrativa previa, además de los permisos de acceso y conexión. A la espera de la declaración de impacto ambiental.
Los 15 parques eólicos en marcha
El Escudo
Ubicación: Molledo, Aguayo, Luena y Campoo de Yuso. Iniciativa: Estatal. Molinos: 25. Potencia: 101 megavatios. Inversión: 120 millones. Fase: En construcción.
Bustasur
Ubicación: Las Rozas de Valdearroyo. Iniciativa: Estatal. Molinos: 8. Potencia: 51 megavatios. Inversión: 60 millones. En qué fase está: Cuenta con autorización administrativa previa. En paralelo, tramitando las licencias urbanísticas en la Crotu.
Corus
Ubicación: Guriezo, Liendo, Limpias, Rasines, Ampuero, Voto, Ruesga y Solórzano. Iniciativa: Estatal. Molinos: 10. Potencia: 66 megavatios. Inversión: 63,2 millones. En qué fase está: Fase muy inicial, ni siquiera tiene la primera autorización del Ministerio de Industria.
Estos proyectos tienen muchas opciones de ver reducidos sus molinos y potencias
Para completar la lista de los parques más avanzados hay que incluir el de Bustasur, en Las Rozas de Valdearroyo y dependiente del Estado, que cuenta con autorización administrativa previa y ya tramita las licencias urbanísticas en la Crotu.
Estos siete parques más adelantados -dos estatales y cinco autonómicos- supondrán la puesta en funcionamiento de 60 aerogeneradores que sumarán 262,6 megavatios, una potencia para abastecer a cerca de 250.000 hogares. En cualquier caso, la región alcanzará como máximo solo un tercio de la potencia eólica que pretendía su Plan Energético, paralizado por el Tribunal Superior de Justicia de Cantabria (TSJC) en 2009 y que obligó al Gobierno autonómico a indemnizar con más de 3 millones de euros a las empresas afectadas.
Otros ocho parques más -seis regionales y dos estatales- ya se están tramitando, pero aún se encuentran en fases iniciales, como puede verse en la tabla superior. Precisamente, cinco de ellos están involucrados en el acuerdo alcanzado entre Cementos Alfa y Capital Energy para suministrar toda la energía que necesite la fabrica de Mataporquera. Se trata de uno de los mayores contratos de autoconsumo firmados hasta la fecha en España, con 80.000 megavatios hora (MWh) anuales de energía generada por los desarrollos eólicos previstos en Campoo: Olea, Cotio, Ornedo, Henestrosas y Morosos.
